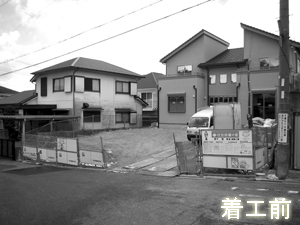

工事内容:
・ゲート付き3台分のガレージ工事
・正面+3面外周工事
・アプローチ階段工事
|
|
|
|
|
工事:4日目

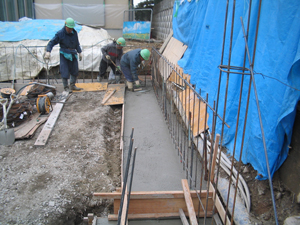

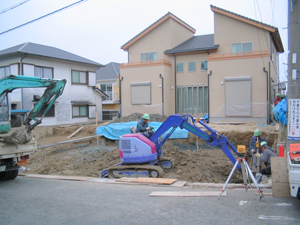

掘削からベースのコンクリート打ちまでほとんど雨が降らず、工事工程が順調に進んでいます。宅盤との最大高低差は、約1.7mほどです。
|
|
工事:7日目

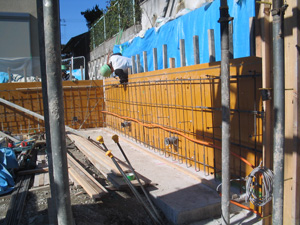

工事型枠・配筋作業も当社置場で大部分を製作していたので、現場での作業がスムーズに流れています。
|
|
工事:7日目
型枠の厚みを確保するためのセパをセットしています。
|
|
工事:9日目

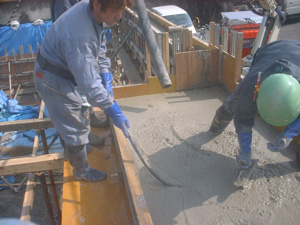

スラブのコンクリートを打っているところです。
|
|
工事:17日目

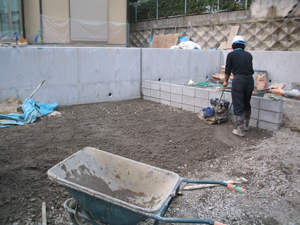

ガレージの下地砕石を転圧しているところです。
これで、どうにか引越しの日までにコンクリートの養生期間も十分確保出来そうです。
|
|
工事:17日目

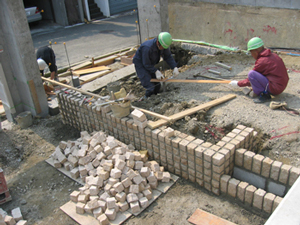

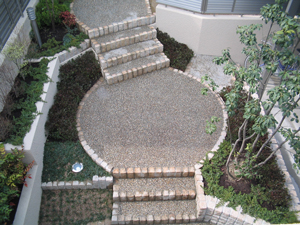

円形になるようにピンコロを積む所を算木でコンパスを作ってすみ出ししているところです。
|
|
工事:17日目

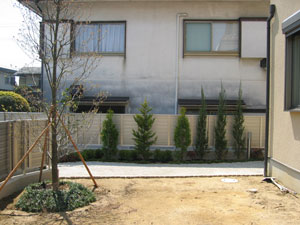

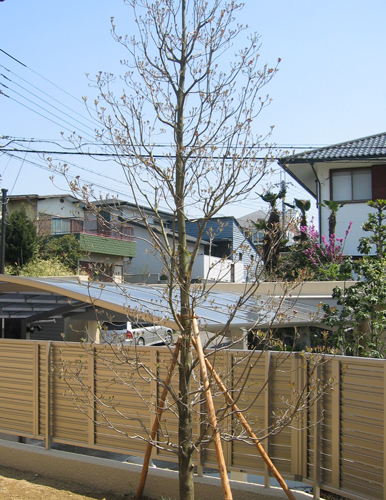

建物裏側です。

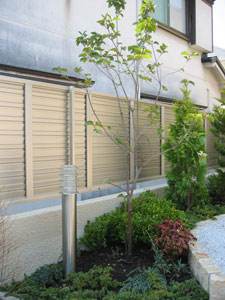

お風呂の目隠し用のフェンスです。取付金具をセットするための印を付けています。
|
|
工事:23日目

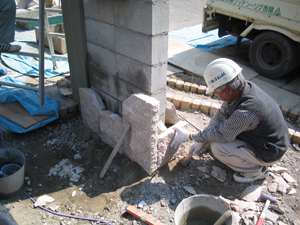

門柱塀です。
当初設計では、仕上げに2丁掛タイルを貼る予定だったのですが、サビ色の割り肌仕上げの御影石を貼ることに変更になりました。

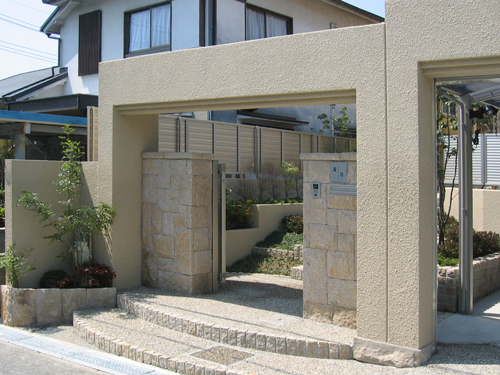

貼り方は、目地ナシのランダムで笠木付きです。
|
|
工事:30日目

工事もいよいよ終盤です。

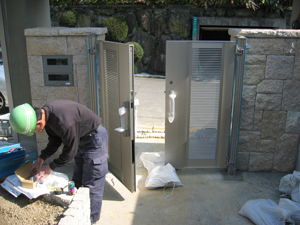

今日は、タッパがH=1700もある門扉を取付けています。
|
|
|
